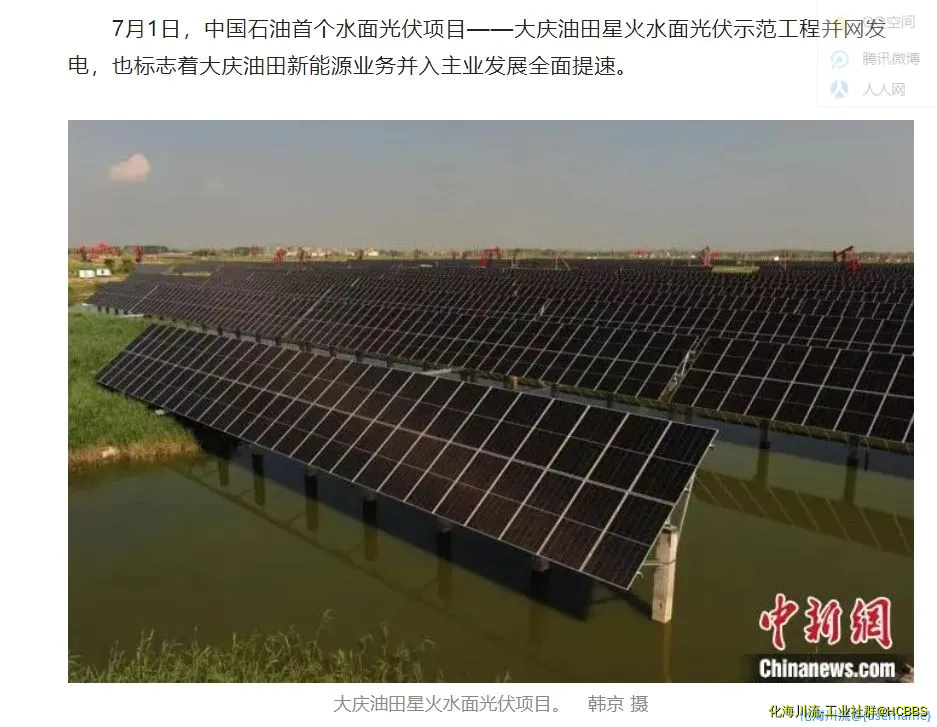

截至7月31日,中国石油首个水面光伏项目——大庆油田星火水面光伏示范工程累计发电超200万千瓦时。在落实国家“双碳”目标和推进落实中国石油“清洁替代、战略接替、绿色转型”总体部署的征程中,大庆油田迈出了关键一步。



发表于 2022-8-2 16:16:37


声明:

本站是提供个人知识管理及信息存储的网络存储空间,所有内容均由用户发布,不代表本站观点。

请注意甄别主题及回复内容中的联系方式、诱导购买等信息,谨防诈骗。内容及翻译仅供参考

当前内容由会员用户名 沙漠里的游鱼 发布!权益归其或其声明的所有人所有 仅代表其个人观点, 仅供个人学习、研究之用。

本主题及回复中的网友及版主依个人意愿的点评互动、推荐、评分等,均不代表本站认可其内容或确认其权益归属,

如发现有害或侵权内容,可联系我站举证删除,我站在线客服信息service@hcbbs.com 电话188-4091-1640

200万千瓦时
厉害



发表于 2022-8-2 18:09:25

点评

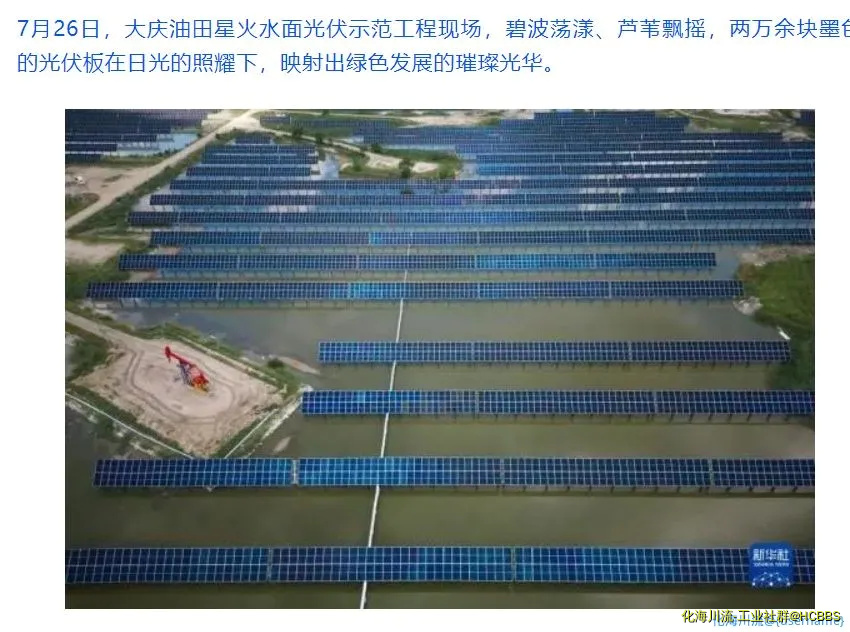

[attachimg]3033407[/attachimg]  详情 回复 发表于 2022-8-11 17:01
大庆油田星火水面光伏项目是积极响应国家“双碳”号召和中国石油“清洁替代、战略接替、绿色转型”总体部署,打造“大庆油田绿色低碳可持续发展示范基地”的先导示范工程。该项目利用两个水面,建设用地40万平方米、  详情 回复 发表于 2022-8-5 16:09
南方地区很多这样的水面  详情 回复 发表于 2022-8-3 08:25
回复

使用道具 举报


南方地区很多这样的水面



发表于 2022-8-3 08:25:29

回复

使用道具 举报


大庆油田星火水面光伏项目是积极响应国家“双碳”号召和中国石油“清洁替代、战略接替、绿色转型”总体部署,打造“大庆油田绿色低碳可持续发展示范基地”的先导示范工程。该项目利用两个水面,建设用地40万平方米、装机规模18.73兆瓦,年均发电2750万千瓦时、减排二氧化碳2.2万吨。项目从立项完成到建成投产,仅用4个多月时间,实现了高效如期投产。



发表于 2022-8-5 16:09:20

回复

使用道具 举报




发表于 2022-8-5 16:09:37

回复

使用道具 举报





发表于 2022-8-11 17:01:08

回复

使用道具 举报




发表于 2022-8-11 17:01:39

回复

使用道具 举报

,该项目利用两个水面,建设用地40万平方米、装机规模18.73兆瓦,年均发电2750万千瓦时、减排二氧化碳2.2万吨。项目从立项完成到建成投产,仅用4个多月时间,实现了高效如期投产。



发表于 2022-8-11 17:02:02

回复

使用道具 举报




发表于 2022-8-11 17:03:11

回复

使用道具 举报

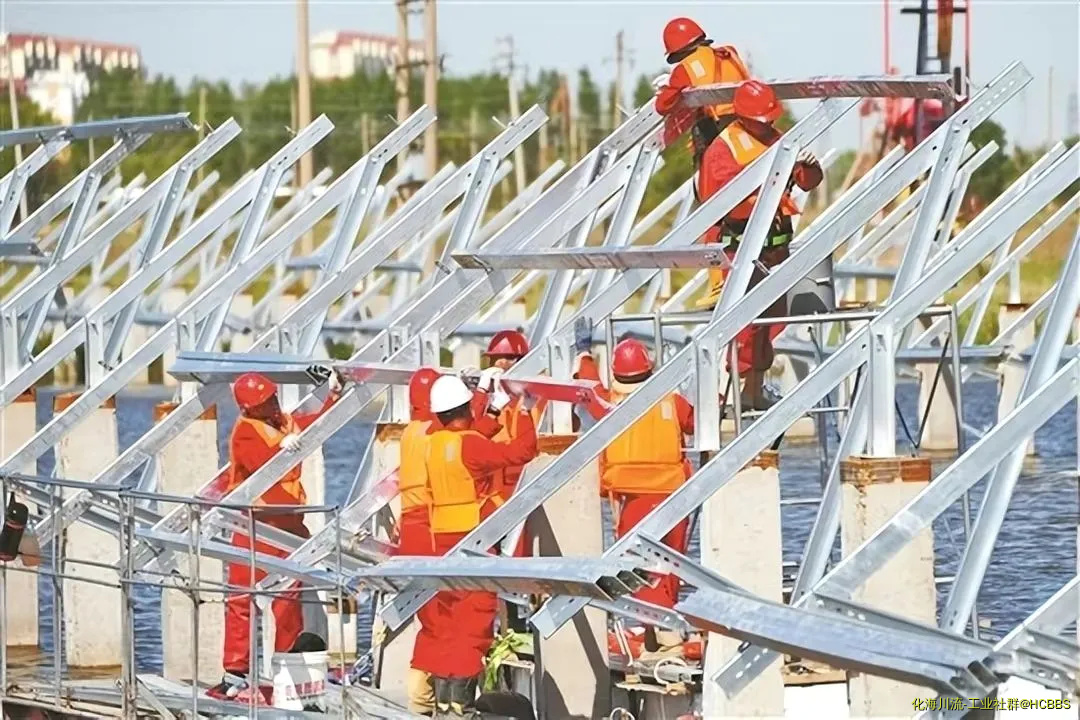

此次水面建设光伏项目,在大庆油田乃至中石油都是首次。在没有成熟施工经验、没有熟悉工艺流程的挑战下,大庆油田工程建设人“摸着石头过河”,历时133天凿冰涉水、逐光而行,蹚出了一条进军新能源领域的建设之路。

在水面建光伏,到底有多难?一块光伏板从冰面打桩到电缆敷设,历经3个季节,需要8道工序,每个环节都要精准,不容有失。工程建设公司油田工程事业部第十五工程部星火水面光伏项目技术负责人童小庆说,要是按施工难度排序,那么排在前面的必须是冰面打桩和水面敷设电缆,“都是第一次干,没有任何经验”。

工程开工时正是天寒地冻、北风呼啸,冷不是最难的,难在他们要抢在冰面融化之前打完6129根桩。“冰面最长桩基15米高,根本无法整根运送,只能现场焊接,还要用经纬仪和水准仪校对,达到横平竖直……”童小庆说,干了一天,一个班组最多只能打6根桩,这么干下去,任务怎么可能完成?为此项目部有空就开“诸葛会”,你一言我一语地想办法,“你别说,最后我们真研究出了一个‘土办法’——用槽钢做一个桩模具套在桩头接面上,用穿心螺丝固定,另一根桩吊起来顺着模具‘坐’进去。”就用这个“土办法”,项目部每个班组的打桩速度竟提升了近4倍,仅用51天就完成了打桩任务,比计划工期提前了3天。

冰面打桩“抢”出来了,但新的挑战又接踵而至:冰面化成了水面,走路都费劲,施工怎么进行?擅长“陆战”的工程建设人首次打起了“水战”。

“走水路当然得用船。”童小庆指着现场的几艘自制浮船,为记者揭晓了答案。“第一次我们把空铁桶捆绑在一起做成了一艘浮船,但一踩上去人就站不稳,根本没法施工。”童小庆说,大家从网络视频里获得了“灵感”,改用泡沫板和木质压缩板建成了宽3米、长6米的“大号”浮船。这个“大家伙”不仅能在间距4米的桩基群中随意穿梭,还能实现4名操作人员在船上同时登高作业,稳定性好、安全系数高,水面电缆敷设进度以每天7公里推进,速度直追陆地敷设。

水面有船行得稳,可在泥洼地中施工却难上加难。尽管第十五工程部已从事电力施工58年,具有丰富的电力施工经验,但环境这样复杂、条件这么艰苦的工程还是第一次干。泥洼地中敷设电缆时,正赶上雨季,天上下着雨,地上淌着水,施工人员穿着水衩,踏进齐膝的泥巴里,身上分不清是泥水、雨水还是汗水。可即使这样,他们对照图纸排水、敷设,位置、尺寸一厘米都不差。

6月30日,工程建设人在有效工期内,圆满完成冰面安装6129根方桩、水上组装28812片光伏组件、水面敷设187公里电缆,顺利实现项目按期并网发电。“这次施工,不仅是直面挑战,更是积累经验,我们将会继续发扬‘自觉从严、好字当头’的优良传统,为油田绿色能源发展不断贡献建设之力!”工程建设公司油田工程事业部第十五工程部副经理刘宏波感慨地说道。



发表于 2022-8-11 17:03:32

回复

使用道具 举报


          特别提示:

          本站系信息发布平台,仅提供信息内容存储服务。

         禁止发布上传, 包括但不限于:不能公开传播或无传播权的出版物、无传播权的在行标准规范、涉密内容等
          不听劝告后果自负!造成平台或第三方损失的,依法追究相关责任。

          请遵守国家法规;不要散播涉爆类、涉黄毒赌类、涉及宗教、政治议题、谣言负面等信息



您需要登录后才可以回帖 登录 | 注册

本版积分规则

【发主题】高级

简体中文 繁體中文 English 日本語 Deutsch 한국 사람 بالعربية TÜRKÇE português คนไทย Français Español العربية Persian

联系

0411-88254066

18840911640

(工作时间09:00-17:00)

其它时间请联【微信客服】

或 电子信箱信箱

service@hcbbs.com

微信群

先加微信

再说要入何种专业群

拉你入群  勿发广告

100多个海川专业微信群

还有QQ大群:7990017
申请时注明你的QQ号




关于我们  -  隐私协议    -  网站声明   -  广告服务   -  企业会员   -  个人会员  -   主题竞价   -   专家智库  -  服务市场    -  APP和微信   -  分类信息   -     -  在线计算  -  单位换算


不良信息举报 0411-88254066  举报中心       在线客服#微信号:  18840911640    电子信箱   service@hcbbs.com   【QQ客服】3153267246


海川化工论坛网(hcbbs) @Discuz! X3  加载0.173006 second(s), 68 queries , Redis On. | 网站统计 |


辽公安备21100302203002号  | 辽ICP备17009251号  |  辽B2证-20170197
